콘크리트의 시공 ㅣ 표준시방서

by 엔지아트 2025. 2. 7.
출처 : 일반콘크리트 표준시방서 KDS 14 20 10 (2024년)



콘크리트의 시공



1) 시공 일반

  • 콘크리트 구조물의 시공은 시공계획을 따라야 한다. 단, 이를 따를 수 없는 타당한 사유가 있는 경우 책임기술자와 협의하여 변경 내용을 기록으로 보존하고 이를 변경할 수 있다.
  • 현장에서는 콘크리트 구조물의 시공에 관하여 충분한 지식이 있는 기술자를 배치하여야 한다.



2) 운반

  • 콘크리트의 운반은 운반차의 배출지점 전의 운반과 배출지점 후의 운반으로 분류되고, 운반과정에서 콘크리트 품질이 변화하지 않도록 하여야 한다.
  • 공사를 시작하기 전에 콘크리트의 운반은 콘크리트의 종류, 품질 및 시공 조건에 따라 적합한 방법에 의하여 분리, 누출 및 품질의 변화가 가능한 적게 되도록 충분한 계획을 세워놓아야 한다.
  • 콘크리트는 신속하게 운반하여 즉시 타설하고, 충분히 다져야 한다. 비비기로부터 타설이 끝날 때까지의 시간은 원칙적으로 외기온도가 25 ℃ 이상일 때는 1.5시간, 25 ℃ 미만일 때에는 2시간을 넘어서는 안 된다. 다만, 양질의 지연제 등을 사용하여 응결을 지연시키는 등의 특별한 조치를 강구한 경우에는 콘크리트의 품질변동이 없는 범위 내에서 책임기술자의 승인을 받아 이 시간제한을 변경할 수 있다.



3) 타설

구분 내용
준비 콘크리트를 타설 전에 철근, 거푸집 및 그 밖의 것이 설계에서 정해진 대로 배치되어 있는가, 운반 및 타설 설비 등이 시공계획서와 일치하는가를 확인하여야 한다.

콘크리트 타설일의 기상상황을 사전에 확인하여 타설작업 가능 여부를 파악하고, 운반, 타설, 초기 양생 등의 과정에서의 강우, 강설에 대한 보호 대책과 관리방안을 수립하여 책임기술자의 승인을 받아야 한다.

콘크리트를 타설 전에 운반차 및 운반장비, 타설설비 및 거푸집 안을 청소하여 콘크리트 속에 이물질이 혼입되는 것을 방지하여야 한다.

콘크리트가 닿았을 때 흡수할 우려가 있는 곳은 미리 습하게 해두어야 하며, 이때 물이 고이지 않도록 주의하여야 한다. 콘크리트를 직접 지면에 쳐야 할 경우에는 미리 밑창 콘크리트를 시공한다.

터파기 안의 물은 타설 전에 제거하여야 한다. 또 터파기 안에 흘러 들어온 물에 이미 타설한 콘크리트가 씻기지 않도록 적당한 조치를 취하여야 한다.
레미콘 타설의 경우준비  레디믹스트 콘크리트 타설을 위해 다음 사항을 고려하여야 한다.

 콘크리트 타설을 원활하게 하기 위하여 콘크리트 타설에 앞서 납품 일시, 콘크리트의 종류, 수량, 배출 장소 및 운반차의 대수 및 이동계획 등을 생산자와 충분히 협의해 둔다.

콘크리트 타설 중에도 생산자와 긴밀하게 연락을 취하여 콘크리트 타설이 중단되는 일이 없도록 한다.

 콘크리트를 배출하는 장소는 운반차가 안전하고 원활하게 출입할 수 있으며, 배출하는 작업이 쉽게 될 수 있는 장소로 한다.
타설 콘크리트의 타설은 시공계획을 따라야 한다. , 이를 따를 수 없는 타당한 사유가 있는 경우 책임기술자와 협의하여 변경 내용을 기록으로 보존하고 이를 변경할 수 있다.

 콘크리트의 타설 작업을 할 때에는 철근 및 매설물의 배치나 거푸집이 변형 및 손상되지 않도록 주의하여야 한다.

타설한 콘크리트를 거푸집 안에서 횡방향으로 이동시켜서는 안 된다.

타설 도중에 심한 재료 분리가 발생할 위험이 있는 경우에는 재료분리를 방지할 방법을 강구하여야 한다.

한 구획내의 콘크리트는 타설이 완료될 때까지 연속해서 타설하여야 한다.

콘크리트는 그 표면이 한 구획 내에서는 거의 수평이 되도록 타설하는 것을 원칙으로 한다.

콘크리트 타설의 1층 높이는 다짐능력을 고려하여 결정하여야 한다.

콘크리트를 2층 이상으로 나누어 타설할 경우, 상층의 콘크리트 타설은 원칙적으로 하층의 콘크리트가 굳기 시작하기 전에 해야 하며, 상층과 하층이 일체가 되도록 시공한다. 또한, 콜트조인트가 발생하지 않도록 하나의 시공구획의 면적, 콘크리트의 공급능력, 이어치기 허용시간간격 등을 정하여야 한다. 이어치기 허용시간 간격은 다음표를 표준으로 한다.

거푸집의 높이가 높을 경우, 재료 분리를 막고 상부의 철근 또는 거푸집에 콘크리트가 부착하여 경화하는 것을 방지하기 위해 거푸집에 투입구를 설치하거나, 연직슈트 또는 펌프배관의 배출구를 타설면 가까운 곳까지 내려서 콘크리트를 타설하여야 한다. 이 경우 슈트, 펌프배관, 버킷, 호퍼 등의 배출구와 타설 면까지의 높이는 1.5 m 이하를 원칙으로 한다.

 콘크리트 타설 도중 표면에 떠올라 고인 블리딩수가 있을 경우에는 이를 제거한 후 타설하여야 하며, 고인 물을 제거하기 위하여 콘크리트 표면에 홈을 만들어 흐르게 해서는 안 된다.

 벽 또는 기둥과 같이 높이가 높은 콘크리트를 연속해서 타설할 경우에는 타설 및 다질 때 재료 분리가 될 수 있는 대로 적게 되도록 콘크리트의 반죽질기 및 타설 속도를 조정하여야 한다.

강우, 강설로 인해 콘크리트의 강도, 내구성 등 콘크리트 품질에 유해한 영향을 미칠 것으로 예상되는 경우 원칙적으로 타설을 금지한다. , 수분의 유입을 방지할 수 있는 조치를 취하거나 콘크리트 품질저하에 미치는 영향이 크지 않은 경우에는 책임기술자의 승인을 받아 타설할 수 있다.

타설 중 강우, 강설로 인하여 작업을 중지하는 경우에는 타설 중단된 면은 적정 처리를 하여야 하며, 기 타설한 부위 중 강도저하가 우려될 경우에는 콘크리트 압축강도 시험을 통하여 구조물의 안전성 여부를 평가하고 조치를 취하여야 한다.

그 밖에 타설 중 진동, 충격, 하중 등 콘크리트 품질에 유해한 영향을 미치는 요인이 있을 것으로 예상되는 경우에는 필요한 조치를 취하여 책임기술자의 승인을 받은 후에 타설하여야한다.
 다지기 콘크리트 다지기에는 내부진동기의 사용을 원칙으로 하나, 얇은 벽 등 내부진동기의 사용이 곤란한 장소에서는 거푸집 진동기를 사용한다.

콘크리트는 타설 직후 바로 충분히 다져서 콘크리트가 철근 및 매설물 등의 주위와 거푸집의 구석구석까지 잘 채워져 밀실한 콘크리트가 되도록 하여야 한다.

거푸집 판에 접하는 콘크리트는 되도록 평탄한 표면이 얻어지도록 타설하고 다져야 한다.

내부진동기의 사용 방법은 다음을 표준으로 한다.
 진동다지기를 할 때에는 내부진동기를 하층의 콘크리트 속으로 0.1 m 정도 찔러 넣는다.
 내부진동기는 연직으로 찔러 넣으며, 그 간격은 진동이 유효하다고 인정되는 범위의 지름 이하로서 일정한 간격으로 한다. 삽입간격은 0.5 m 이하로 한다.
 1개소당 진동 시간은 다짐할 때 시멘트풀이 표면 상부로 약간 부상하기까지로 한다.
 내부진동기는 콘크리트로부터 천천히 빼내어 구멍이 남지 않도록 한다.
 내부진동기는 콘크리트를 횡방향으로 이동시킬 목적으로 사용하지 않아야 한다.
 진동기의 형식, 크기 및 대수는 1회에 다짐하는 콘크리트의 전 용적을 충분히 다지는 데 적합하도록 부재 단면의 두께 및 면적, 1시간당 최대 타설량, 굵은 골재 최대 치수, 배합, 특히 잔골재율, 콘크리트의 슬럼프 등을 고려하여 선정한다.




거푸집 진동기는 거푸집의 적절한 위치에 단단히 설치하여야 한다.

재 진동을 할 경우에는 콘크리트에 나쁜 영향이 생기지 않도록 초결이 일어나기 전에 실시하여야 한다.
침하균열에 대한 조치 벽 또는 기둥의 콘크리트와 연속되어 있는 슬래브 또는 보의 콘크리트는 침하균열을 방지하기 위하여 벽 또는 기둥의 콘크리트 침하가 거의 끝난 다음 슬래브, 보의 콘크리트를 타설하여야 한다. 내민 부분을 가진 구조물의 경우에도 동일한 방법으로 시공한다.

콘크리트가 굳기 전에 침하균열이 발생한 경우에는 즉시 다짐이나 재 진동을 실시하여 균열을 제거하여야 한다.
콘크리트 표면 마감처리 타설 및 다짐 후에 콘크리트의 표면은 요구되는 정밀도와 물매에 따라 평활한 표면마감을 하여야 한다.

블리딩, 들뜬 골재, 콘크리트의 부분침하 등의 결함은 콘크리트 응결 전에 수정 처리를 완료하여야 한다.

기둥, 벽 등의 수평이음부의 표면은 소정의 물매와 거친 면으로 마감하여야 한다.

콘크리트 면에 마감재를 설치하는 경우에는 콘크리트의 내구성을 해치지 않도록 하여야 한다.

이미 굳은 콘크리트에 새로운 콘크리트를 칠 때는 전단전달을 위한 접촉면은 깨끗하고 레이턴스가 없도록 하여야 하며, KDS 14 20 22(4.6.3)*와 같이 접촉면을 처리하여야 한다.
* 요철의 크기가 대략 6 mm 정도 거칠게 처리





4) 양생

구분 내용
일반사항 콘크리트는 타설한 후 소요기간까지 경화에 필요한 온도, 습도조건을 유지하며, 유해한 작용의 영향을 받지 않도록 충분히 양생하여야 한다. 구체적인 방법이나 필요한 일수는 각각 해당하는 조항에 따라 구조물의 종류, 시공 조건, 입지조건, 환경조건 등 각각의 상황에 따라 정하여야 한다.
습윤 양생  콘크리트는 타설한 후 경화가 될 때까지 양생기간 동안 직사광선이나 바람에 의해 수분이 증발하지 않도록 보호하여야 한다.

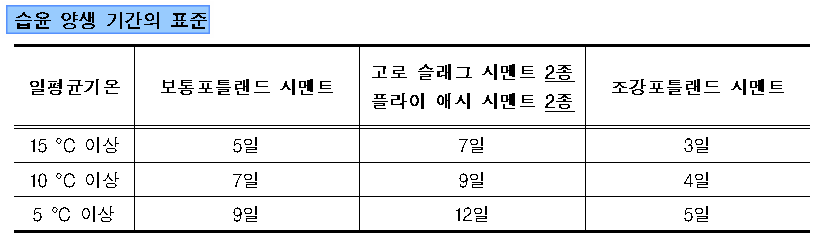

콘크리트는 타설한 후 습윤 상태로 노출면이 마르지 않도록 하여야 하며, 수분의 증발에 따라 살수를 하여 습윤 상태로 보호하여야 한다. 습윤 상태로 보호하는 기간은 다음표을 표준으로 한다.
거푸집판이 건조될 우려가 있는 경우에는 살수하여야 한다.

막양생을 할 경우에는 충분한 양의 막양생제를 적절한 시기에 균일하게 살포하여야 한다. 막양생으로 수밀한 막을 만들기 위해서는 충분한 양의 막양생제를 적절한 시기에 살포할 필요가 있으므로 사용 전에 살포량, 시공 방법 등에 관해서 시험을 통하여 충분히 검토하여야 한다.
 온도제어 양생 콘크리트는 경화가 충분히 진행될 때까지 경화에 필요한 온도조건을 유지하여 저온, 고온, 급격한 온도 변화 등에 의한 유해한 영향을 받지 않도록 필요에 따라 온도제어 양생을 실시하여야 한다.

온도제어 양생을 실시할 경우에는 온도제어방법, 양생 기간 및 관리방법에 대하여 콘크리트의 종류, 구조물의 형상 및 치수, 시공 방법 및 환경조건을 종합적으로 고려하여 적절히 정하여야 한다.

증기 양생, 급열 양생, 그 밖의 촉진 양생을 실시하는 경우에는 콘크리트에 나쁜 영향을 주지 않도록 양생을 시작하는 시기, 온도상승속도, 냉각속도, 양생온도 및 양생시간 등을 정하여야 한다.
유해한 작용에 대한 보호 콘크리트는 양생 기간 중에 예상되는 진동, 충격, 하중 등의 유해한 작용으로부터 보호하여야 한다.

재령 5일이 될 때까지는 물에 씻기지 않도록 보호한다.
